上海苏河湾南地块项目封闭审图
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
为确保项目后续设计图纸的准确性,同时对设计方案进行优化,节约项目建设成本,上海苏河湾南地块项目团队组织各参建单位各专业相关人员开展了共计四天的施工图封闭审图。

2018年8月13日、15~16日、20日

华东都市院、苏河湾项目部
参与部门及单位:

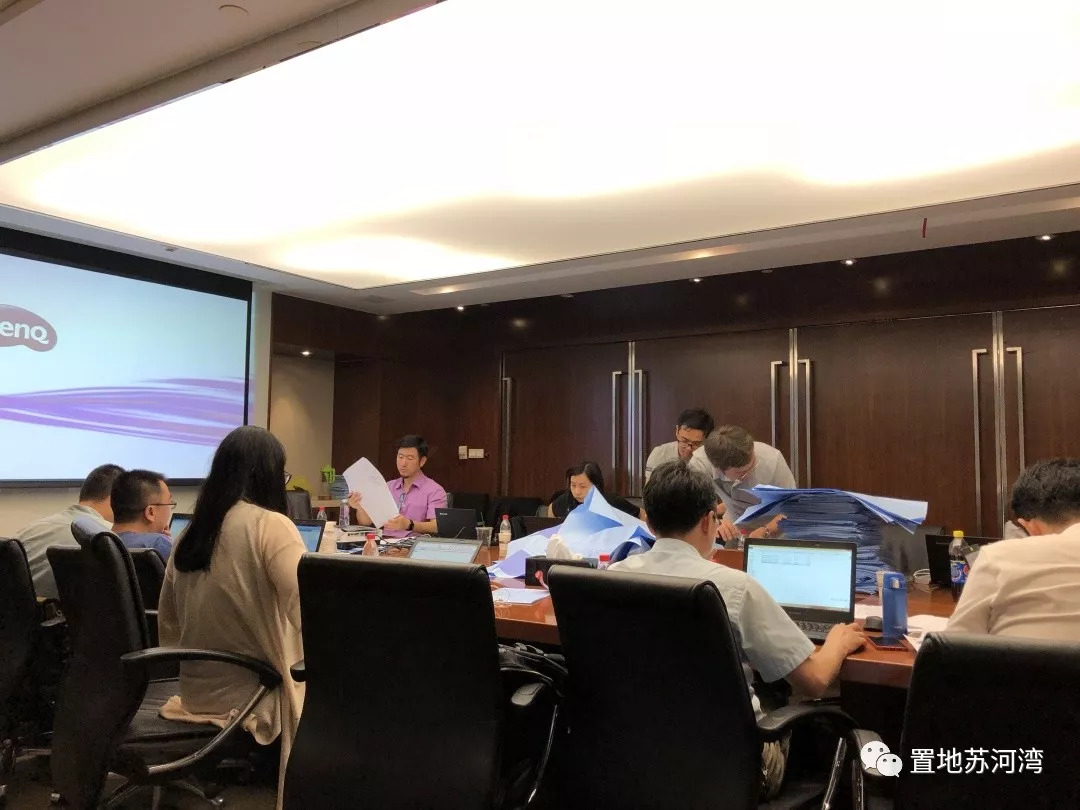

苏河湾南地块项目团队(项目部各专业、设计各专业、商业、写字楼、合约、开发、物业)、华建集团华东都市建筑设计研究总院、福斯特及合伙人建筑事务所、阿特金斯顾问(深圳)有限公司上海分公司(绿建顾问)、奥雅纳工程咨询(上海)有限公司(灯光顾问)、上海市环境保护事业发展有限公司(光污染顾问)、迈进工程设计咨询(上海)有限公司(机电顾问)、阿法建筑设计咨询(上海)有限公司(幕墙顾问)、上海申元岩土工程有限公司、上海建工一建集团有限公司、通力电梯有限公司。

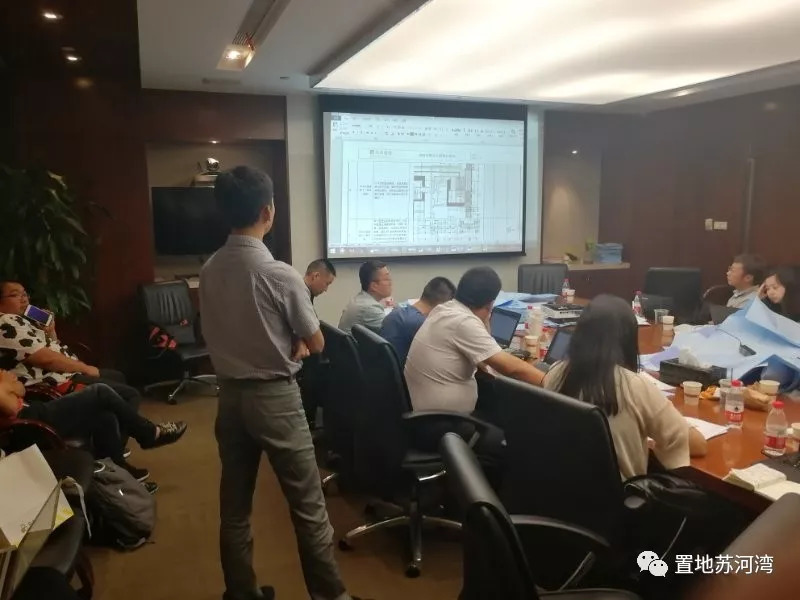

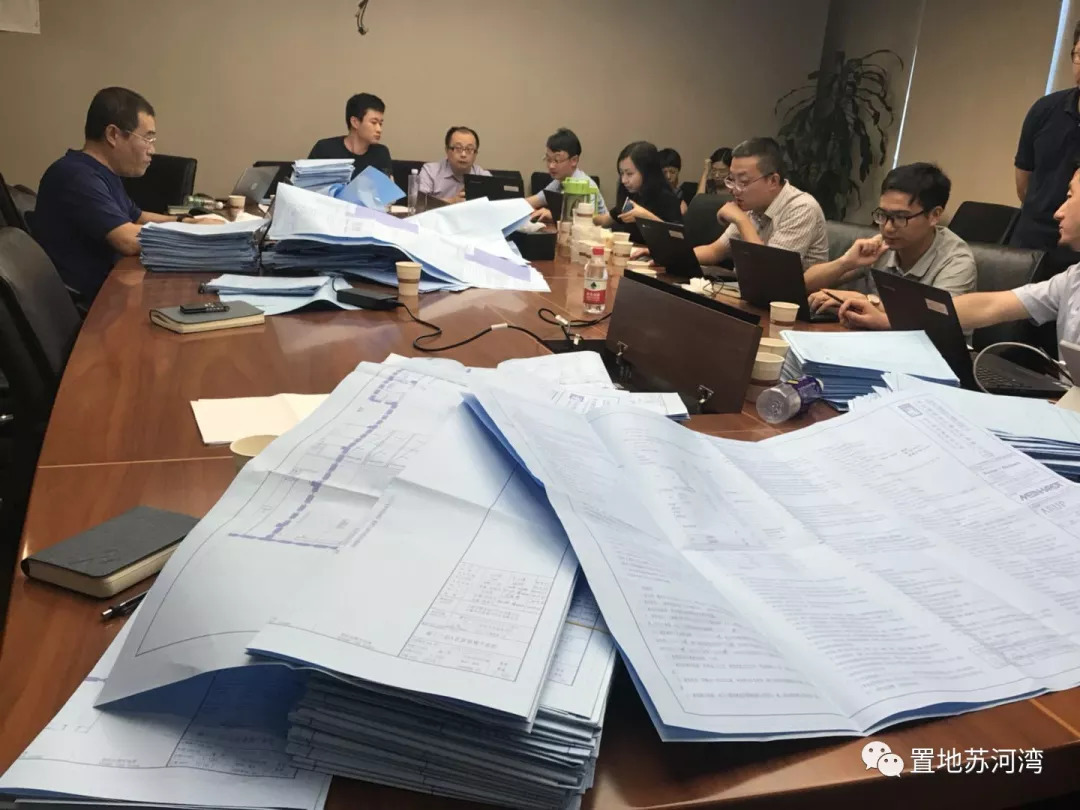

审图期间,台风“摩羯”和“温比亚”接连登沪,项目现场刚开始工期较为紧张的坑内加固及桩基的穿插施工,但审图各方均能克服困难按时参与审图,甚至连续加班加点。审图过程中,各方充分交圈,对设计图纸中各类问题进行了沟通并做了详细记录。

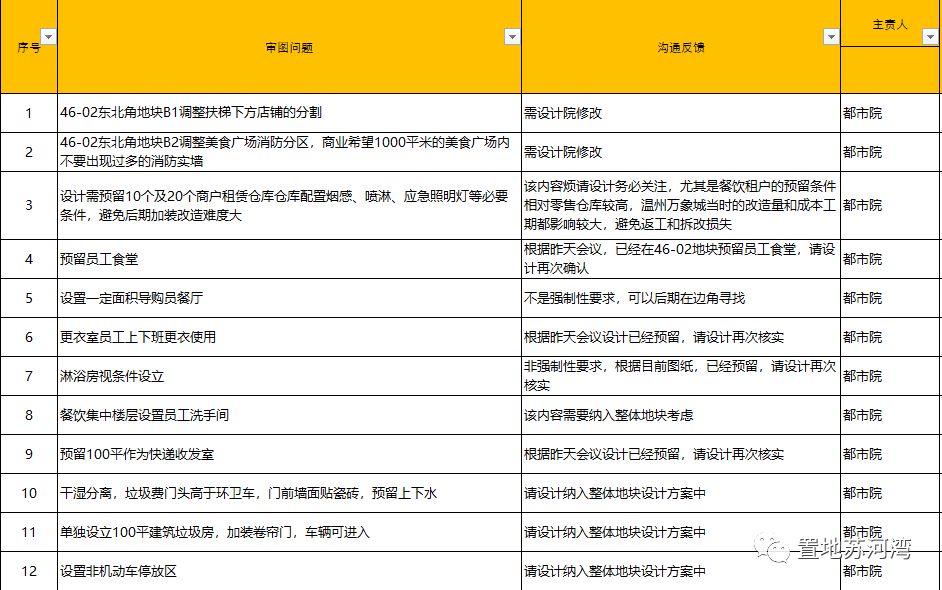

在审图各方共同努力下,本次审图提出各类修改意见共计400余条,主要包括以下几个方面:

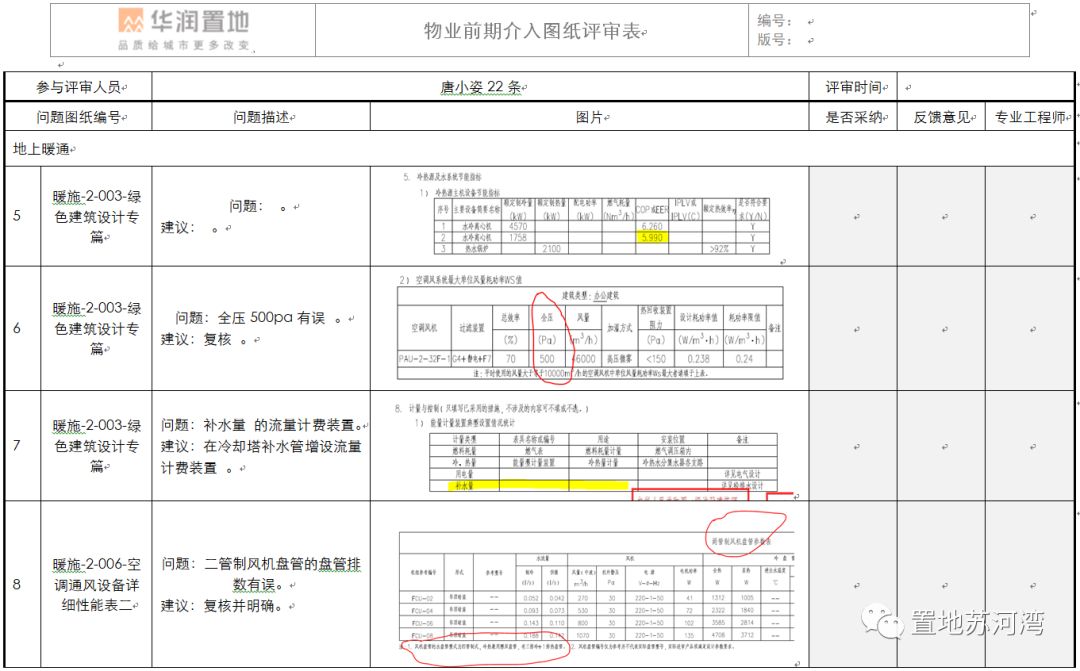

不同专业图纸间未充分交圈造成相互矛盾
图纸前后不一致、遗漏、错误
设计未充分考虑现场实际施工情况,导致项目施工难度增加甚至延期降效
设计未充分考虑各端口需求,项目后期运营使用阶段存在潜在风险
设计优化不充分导致项目成本增加
相关问题已明确责任人,后续会对各问题持续跟踪,尽快解决。另外,各方结合自身需求对后续图纸的深化推进也提出了建议并进行了交流。


本次封闭审图的开展,对提高各专业设计图纸的质量,避免因设计失误造成项目损失起到了积极作用。项目团队会跟进审图意见封闭工作,切实修改落图,并在后续设计深化、施工推进等阶段持续做好基础管理工作,确保项目顺利快速推进及高品质呈现。
